Co się dzieje przed wysyłką sprzętu do dystrybucji energii?

W przypadku przetargu na projekt dystrybucji widoczną częścią jest lista wyposażenia. O tym, czy stacja zostanie zasilona zgodnie z harmonogramem, faktycznie decyduje praca wykonana przed wysyłką sprzętu — dopasowanie schematu, projekt konstrukcyjny, zintegrowany montaż, okablowanie i uruchomienie w fabryce. W tym artykule „urządzenie” oznacza jeden zintegrowany pakiet: szafy rozdzielcze wysokiego i niskiego napięcia, pierścieniowe jednostki główne i zbudowane wokół nich stacje kompaktowe. Zhejiang Deyan Electric Co., Ltd. (DEYAN ELECTRIC) omawia sekwencję.

I. Przekształcenie warunków projektu w schemat

Wybór modelu nie jest wyborem szafki z katalogu. Jest to systematyczne dopasowywanie sprzętu pod względem nośności, miejsca instalacji, warunków środowiskowych, budżetu i cyklu dostaw. Na tym etapie należy wspólnie zaplanować główne okablowanie pierwotne, układ szafy i podstawowe schematy okablowania wtórnego, tak aby całe wyposażenie stacji było ze sobą kompatybilne. Zespół techniczny Deyan Electric zapewnia wstępny projekt schematu i wsparcie w doborze parametrów, zanim jakakolwiek szafa zostanie skierowana do produkcji.

II. Utrzymywanie projektu w sprawdzonym zakresie

Dwa ograniczenia chronią zarówno harmonogram, jak i jakość. Najpierw sprawdź raporty z testów typu i dokumenty kwalifikacyjne odpowiednich modeli szaf, aby sprzęt był zgodny z normami przemysłowymi i spełniał wymagania akceptacji projektu. Po drugie, pozostań w obrębie stabilnych modeli przeznaczonych do masowej produkcji: w standardowych typach szaf można również przechowywać wystarczającą ilość znormalizowanych części, co ma znaczenie przy późniejszym zakupie i konserwacji części zamiennych. Niestandardowe, niestandardowe projekty są oceniane wyłącznie pod kątem rzeczywistych wymagań dotyczących rozmiaru lub konstrukcji, przy czym wydłużony czas cyklu i koszty są oceniane z góry, a nie wykrywane w trakcie produkcji.

III. Zintegrowany montaż i okablowanie, a nie tylko zasilanie szafy

W przypadku zintegrowanych rozwiązań pierwotnego i wtórnego czujniki i jednostki monitorujące są osadzone wewnątrz szafy i połączone z zewnętrznym inteligentnym terminalem dystrybucyjnym. Odpowiedzialność producenta nie ogranicza się tutaj do dostarczenia szafy: Deyan Electric zajmuje się projektowaniem konstrukcyjnym szafy, kompletnym montażem podstawowego wyposażenia, integracją okablowania i ogólnym uruchomieniem przed dostawą. W przypadku zakupu części pomocniczych do inteligentnych terminali i komponentów monitorujących interfejs pomiędzy dostarczonym sprzętem a zakupionymi komponentami jest definiowany na etapie projektowania i montażu — nie pozostawia się go do rozwiązania na miejscu.

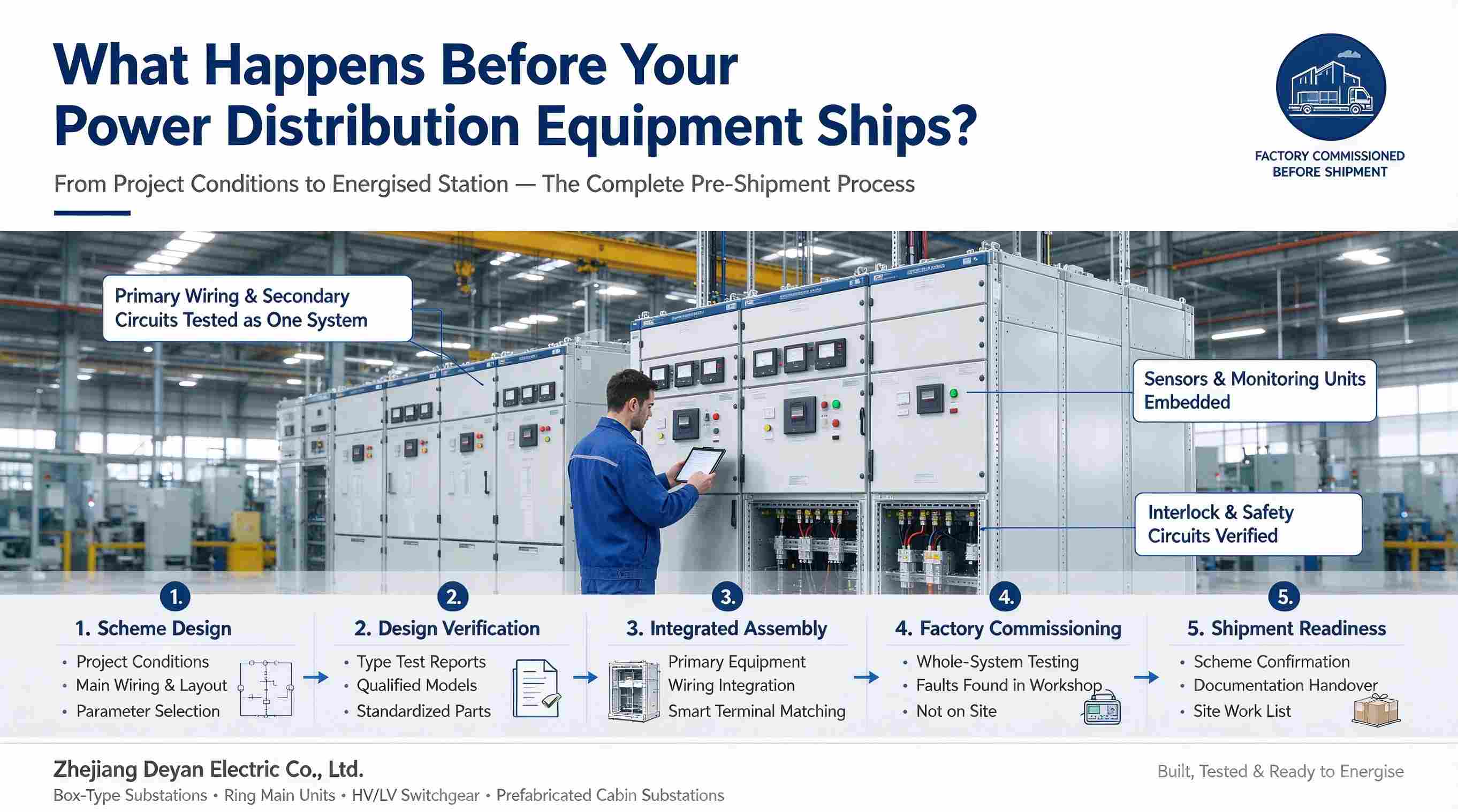

IV. Uruchomienie w fabryce, aż do dostawy całego urządzenia

Całkowite oddanie do użytku w fabryce oznacza, że ​​okablowanie pierwotne, obwody wtórne i blokady są testowane jako kompletny system przed wysyłką, dzięki czemu usterki można znaleźć w warsztacie, a nie podczas podłączania zasilania. Ta sama logika rozciąga się od pojedynczej szafy do kompletnej stacji, ponieważ stacje kompaktowe same w sobie są produktami fabrycznymi.

Podstacje skrzynkowe są prefabrykowane jako całość i gotowe do natychmiastowego montażu, natomiast prefabrykowane podstacje kabinowe są montowane na miejscu z fabrycznie wykonanych modułów. Ponieważ prace na budowie ograniczają się do przygotowania fundamentów, położenia, podłączenia i uruchomienia, okres budowy na miejscu ulega skróceniu, a jakość nie zależy już od pogody na miejscu ani od tymczasowej siły roboczej.

V. Co potwierdzić przed wysyłką

Zanim sprzęt opuści fabrykę, warto potwierdzić na piśmie cztery pozycje:

  1. Uzgodniony schemat uwzględnia nośność, miejsce instalacji, warunki środowiskowe, budżet i cykl dostaw.
  2. Dla każdego modelu szafy istnieją raporty z testów typu i dokumenty kwalifikacyjne.
  3. Granica zakresu pomiędzy dostarczonym kompletnym wyposażeniem a zakupionymi komponentami pomocniczymi jest wyraźnie wytyczona.
  4. Protokoły uruchomienia fabrycznego, kontrole integracji okablowania i lista pozostałych prac na miejscu są przekazywane razem.

To właśnie zmienia zamówienie w stację, którą można zasilić zgodnie z harmonogramem.

O Zhejiang Deyan Electric Co., Ltd.

Zhejiang Deyan Electric Co., Ltd., zlokalizowana w Strefie Rozwoju Gospodarczego miasta Yueqing w prowincji Zhejiang, specjalizuje się w badaniach i rozwoju, produkcji i serwisie przemysłowych urządzeń elektrycznych. Jej podstawowe produkty obejmują podstacje skrzynkowe, kabiny prefabrykowane, jednostki główne pierścieniowe, rozdzielnice w izolacji gazowej, podstacje fotowoltaiczne typu step-up, szafy rozdzielcze wysokiego i niskiego napięcia oraz skrzynki rozgałęźne kablowe, obsługujące modernizację sieci miejskiej, dystrybucję w parkach przemysłowych, rozproszone stacje fotowoltaiczne, magazynowanie energii i transport kolejowy. Firma wspiera niestandardowe schematy podstawowe, zintegrowany montaż i ogólne uruchomienie fabryki. Aby zaplanować zintegrowany schemat dystrybucji lub zorganizować uruchomienie fabryki, prosimy o kontakt z Deyan Electric.

Powiązane wiadomości
Zostaw mi wiadomość
X
Używamy plików cookie, aby zapewnić lepszą jakość przeglądania, analizować ruch w witrynie i personalizować zawartość. Korzystając z tej witryny, wyrażasz zgodę na używanie przez nas plików cookie. Polityka prywatności
OdrzucićPrzyjąć
